Schody prefabrykowane to gotowe biegi i spoczniki żelbetowe, które przyjeżdżają na budowę i są osadzane dźwigiem w docelowym miejscu. Na kondygnacji nie ma szalowania, zbrojenia ani czekania, aż beton osiągnie wytrzymałość — jest rozładunek, osadzenie i zabezpieczenie elementu. Dostarczamy schody wewnętrzne i zewnętrzne, wykonywane pod konkretny projekt.

Schody prefabrykowane – gotowy bieg zamiast betonowania na budowie

Schody żelbetowe można wykonać na dwa sposoby: zbudować szalunek na kondygnacji i wylać je na miejscu albo zamówić gotowy element. W drugim przypadku bieg powstaje w formie, w kontrolowanych warunkach, a na budowie zostaje praca montażowa. Różnica najmocniej widać przy geometrii — stopnie w prefabrykacie wychodzą z formy, a nie z dokładności ciesielskiej ekipy.

Z czego składa się komplet

Podstawowy element to płyta biegowa z uformowanymi stopniami. Drugim elementem jest płyta spocznikowa, opierana na ścianach klatki albo na wspornikach — jej rolę opisuje osobno strona o spocznikach schodowych. Bieg i spocznik mogą też stanowić jeden prefabrykat, jeśli układ klatki na to pozwala i element da się dowieźć oraz podnieść w całości.

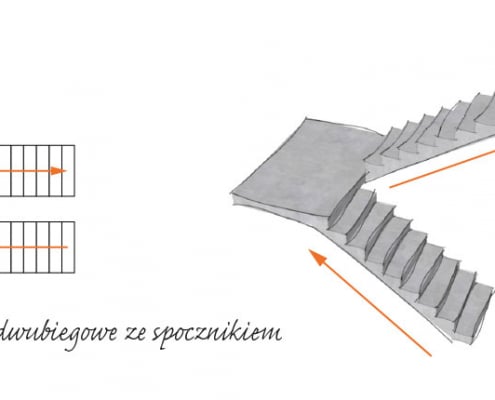

Schody dwubiegowe ze spocznikiem

Najczęstszy układ w budynkach wielorodzinnych: dwa biegi biegnące w przeciwnych kierunkach, połączone spocznikiem międzypiętrowym. Rozwiązanie wynika wprost z przepisów — w jednym biegu schodów wewnętrznych może być najwyżej siedemnaście stopni, a w budynkach opieki zdrowotnej czternaście, więc przy typowej wysokości kondygnacji podział na dwa biegi jest naturalny. Spocznik pozwala też zmieścić klatkę w mniejszym rzucie, bo schody zawracają zamiast biec w jednej linii.

Układy łamane, powrotne i z podestem

Schody dwubiegowe powrotne zawracają o 180 stopni, łamane skręcają o 90 stopni na spoczniku, a układ z podestem to ten sam schemat z szerszą płytą pośrednią, na której da się zatrzymać lub ustawić okno. Z punktu widzenia prefabrykacji różnica sprowadza się do liczby elementów i sposobu ich oparcia — geometria każdego biegu i tak wynika z rzutu klatki.

Schody dywanowe, czyli płyta załamana

W prefabrykacji „dywanowe” to potoczna nazwa płyty załamanej: elementu, w którym bieg i spocznik tworzą jedną, zagiętą płytę o zębatym profilu. Warto uważać na tę nazwę, bo w wykończeniówce oznacza ona zupełnie co innego — drewniane stopnie nakładane na gotowy bieg. My mówimy o konstrukcji, nie o okładzinie.

Biegi proste i skręcane

Bieg prosty jest najprostszy w produkcji i w montażu. Kiedy w rzucie brakuje miejsca na spocznik, stosuje się rozwiązanie, w którym skręt realizują same stopnie — takie schody zabiegowe betonowe mają osobną stronę, bo rządzą się innymi zasadami wymiarowania.

Gotowe schody betonowe – co zmieniają na budowie

Cztery rzeczy, które w praktyce przesądzają o wyborze prefabrykatu zamiast schodów wylewanych na miejscu.

Nie ma szalunku ani pracy mokrej na kondygnacji

Szalunek schodów to jedna z najbardziej pracochłonnych konstrukcji ciesielskich na budowie: trzeba go zbudować, zazbroić, zabetonować, odczekać i rozebrać. Przy prefabrykacie ta praca odbywa się w zakładzie. Zaznaczmy od razu, żeby nie było nieporozumienia: nie dostarczamy szalunków ani systemów do szalowania schodów — dostarczamy gotowe biegi.

Powtarzalna geometria stopni

Przepisy wymagają, żeby wszystkie stopnie w biegu miały równą wysokość, a to na budowie potrafi być problemem: kilka milimetrów różnicy między pierwszym a ostatnim stopniem jest odczuwalne pod stopą i widoczne po ułożeniu okładziny. Element z formy powtarza tę samą geometrię na każdej kondygnacji.

Powierzchnia przygotowana pod warstwę wykończeniową

Bieg jest elementem konstrukcyjnym i dostarczamy go bez warstwy wykończeniowej — powierzchnia jest równa i przygotowana pod jej ułożenie. Warstwa wykończeniowa jest przy tym konieczna, a nie opcjonalna: to ona chroni beton i odpowiada za wygląd stopni. Do wyboru są płytki gresowe, powłoka żywiczna albo malarska, układane po przygotowaniu podłoża zgodnie z instrukcją wybranego materiału.

Transport wliczony w cenę

Dostawa obejmuje całą Polskę, a transport jest wliczony w cenę elementów. Rozładunek organizuje budowa po swojej stronie, razem ze sprzętem i ekipą z odpowiednimi uprawnieniami.

Masz rzut klatki schodowej i chcesz poznać cenę?

Wystarczy rzut z układem biegów, wysokość kondygnacji i informacja, czy schody są wewnętrzne, czy zewnętrzne. Odpowiadamy w ciągu 24 h.

wyślij zapytanie

Schody betonowe zewnętrzne i wewnętrzne

Ten sam wyrób pracuje w dwóch bardzo różnych warunkach. Poniżej cztery sytuacje, w których gotowe biegi sprawdzają się najlepiej.

Schody betonowe zewnętrzne przy wejściu do budynku

Wejście do budynku to miejsce, w którym schody pracują na mrozie, w wodzie i pod solą z butów. Beton radzi sobie z tym lepiej niż większość alternatyw, pod warunkiem że powierzchnia zostanie zabezpieczona środkiem hydrofobowym. Przepisy wymagają przy tym, żeby schody zewnętrzne prowadzące do budynku miały co najmniej 1,2 m szerokości użytkowej i nie były węższe niż bieg wewnątrz budynku.

Klatki schodowe w budynkach wielorodzinnych

Klatka jest drogą ewakuacyjną, więc jej szerokość liczy się proporcjonalnie do liczby osób na najliczniej obsadzonej kondygnacji — co najmniej 0,6 m na każde sto osób, ale nie mniej niż minimum przypisane danemu rodzajowi budynku. Przy powtarzalnych kondygnacjach prefabrykat pokazuje pełnię możliwości: ten sam bieg wraca piętro po piętrze.

Domy jednorodzinne

Przy pojedynczej klatce zasady się nie zmieniają, zmienia się skala i dojazd. Warto sprawdzić go przed zamówieniem, bo na ciasnej działce podniesienie biegu bywa trudniejsze niż na osiedlu.

Czego wymaga plac budowy

Przed dostawą gotowy musi być fundament, a najczęściej także strop i ściany konstrukcyjne klatki. Jeżeli w projekcie są spoczniki pośrednie, w ścianach zostawia się przygotowane oparcia. Potrzebny jest też dojazd dla zestawu, sprzęt do podnoszenia i równe, odwodnione miejsce na odłożenie elementów — warunki są takie same jak przy odbiorze innych prefabrykatów betonowych.

Nie wiesz, czy Twoja budowa jest gotowa na dostawę?

Prześlij rzut kondygnacji i zdjęcie dojazdu — powiemy, czego brakuje, zanim zamówisz.

wyślij zapytanie

Schody prefabrykowane – wymiarowanie i wykończenie

Geometria schodów nie jest kwestią gustu — wynika z przepisów i z wysokości kondygnacji. Poniżej zasady, które porządkują projekt, zanim powstanie zamówienie.

Liczba i wysokość stopni

Liczbę stopni wyznacza się, dzieląc wysokość kondygnacji przez dopuszczalną wysokość stopnia dla danego rodzaju budynku. W jednym biegu schodów wewnętrznych może być najwyżej siedemnaście stopni, a w budynkach opieki zdrowotnej czternaście. Wszystkie stopnie w biegu muszą mieć równą wysokość — to wymóg, nie zalecenie.

Szerokość stopnia i długość biegu

Szerokość stopnia wiąże się z jego wysokością zależnością s = (0,60 ÷ 0,65) − 2h, gdzie h to wysokość stopnia. Im wyższy stopień, tym węższy — i odwrotnie. Długość biegu wynika już bezpośrednio z tych dwóch wielkości: to szerokość stopnia pomnożona przez liczbę stopni pomniejszoną o jeden.

Szerokość biegu i klatki schodowej

Szerokość użytkową mierzy się między wewnętrznymi krawędziami poręczy, a przy balustradzie jednostronnej — między wykończoną ścianą a wewnętrzną krawędzią poręczy. Nie wolno jej ograniczać zainstalowanymi urządzeniami. Szerokość całej klatki to suma dwóch biegów i duszy, czyli przerwy między nimi.

Wykończenie powierzchni jest częścią rozwiązania

Prefabrykat nie ma fabrycznej warstwy wykończeniowej i nie jest przewidziany do użytkowania w surowym betonie. Sam beton nie jest odporny na przebarwienia: odbarwienia od sadzy, pyłków, farb czy rdzy z balustrady to normalne zachowanie materiału i nie są traktowane jako usterka, więc jednolitego koloru po umyciu nikt nie zagwarantuje. Dlatego bieg zakłada się pod warstwę zmywalną — gres, powłokę żywiczną lub malarską — i to ona decyduje o trwałości i wyglądzie schodów. Warstwę wykończeniową planuje się razem ze schodami, a nie dokłada jako pomysł na później.

Użytkowanie i konserwacja

Beton na zewnątrz warto zabezpieczyć środkiem hydrofobowym. Zimą nie skuwa się lodu i ubitego śniegu mechanicznie ani nie posypuje schodów solą — sól i chlor osłabiają powierzchnię i uruchamiają degradację; do odladzania stosuje się granulaty. Nie wolno też podgrzewać powierzchni palnikiem. Plamy zmywa się na mokro, możliwie szybko, mydłem i ciepłą wodą. Rysy konstrukcyjne o rozwartości do 0,2 mm mieszczą się w normie i nie są wadą.

Balustrady i elementy dodatkowe

W prefabrykacie można zamocować balustradę i inne elementy zewnętrzne, o ile projekt dopuszcza takie obciążenie. Montaż wykonuje się łącznikami przewidzianymi w projekcie albo kołkami do betonu.

Potrzebujesz wyceny pod konkretny projekt?

Załącz rzut i przekrój klatki oraz wysokość kondygnacji — wtedy nie musimy dopytywać o szczegóły.

wyślij zapytanie

Montaż schodów prefabrykowanych krok po kroku

Poniższa kolejność jest wspólna dla biegów prostych i skręcanych. Szczegóły — oparcie, kolejność, sposób połączenia — zawsze wynikają z projektu wykonawczego.

1. Przygotowanie budowy

Przed przyjazdem elementów gotowy powinien być fundament, a zwykle także strop i ściany konstrukcyjne klatki. Przy spocznikach pośrednich w ścianach muszą być przygotowane oparcia. Potrzebny jest dojazd dla zestawu i miejsce na rozładunek, które nie koliduje z ruchem na budowie.

2. Rozładunek

Rozładunek prowadzą osoby z uprawnieniami hakowymi i dźwigowymi, przy użyciu akcesoriów przewidzianych w projekcie prefabrykatu — pętli, pasów, haków wkręcanych w kotwy tulejowe. To nie jest etap na improwizację: element podniesiony za przypadkowy punkt można trwale uszkodzić.

3. Składowanie do czasu montażu

Podłoże musi być wyrównane, nośne i odwodnione. Elementy układa się na podkładkach dystansowych o możliwie małej powierzchni styku, z materiału, który nie rysuje betonu, rozmieszczonych tak, aby nie wywoływać nadmiernych ugięć. Składowane na zewnątrz warto okryć brezentem.

4. Sprawdzenie przed wbudowaniem

Przed osadzeniem sprawdza się wszystkie wymiary i spadki. Niezgodność z projektem trzeba zgłosić przed montażem — po trwałym wbudowaniu elementu reklamacja nie będzie już rozpatrywana. To kilka minut pracy, które ratują cały etap.

5. Osadzenie i zabezpieczenie

Bieg osadza się zgodnie z projektem wykonawczym, przy użyciu certyfikowanych akcesoriów transportowych. Po ustawieniu element trzeba osłonić na czas dalszych robót — brezentem, a przy stemplowaniu płytami OSB. Na tym etapie wykonuje się też oddzielenie akustyczne od konstrukcji, czyli izolację akustyczną schodów; później nie da się jej dołożyć bez kucia.

Wyślij formularz i otrzymaj darmową wycenę!


    Komunikacja jest łatwiejsza jeśli znamy swoje imiona


    Czasami łatwiej jest porozmawiać przez telefon


    Dzięki temu będziemy mogli wysłać Ci odpowiedź lub ofertę


    Prosimy o określenie jakiego rodzaju materiałem jesteś zainteresowany (strop sprężony, strop FILIGRAN itd.)


    Jest to niezbędna informacja do wyliczenia transportu


    Podaj preferowany termin realizacji zamówienia


    Podaj wszystkie istotne informację, takie jak np. terminy dostaw, specyfika budynku lub ułożenia


    Rzuty, przekroje i zestawienie obciążeń (najlepiej w formie pdf i dwg)


    Tak piszą o nas klienci

    Opublikowano na Google Google
    Reinholds S profile picture
    Reinholds S
    Google star 1Google star 2Google star 3Google star 4Google star 5Trustindex sprawdza, czy pierwotnym źródłem recenzji jest Google.
    Good Quality
    Opublikowano na Google Google
    MARZENA profile picture
    MARZENA
    Google star 1Google star 2Google star 3Google star 4Google star 5Trustindex sprawdza, czy pierwotnym źródłem recenzji jest Google.
    Serdecznie polecam firmę BUDMATER Całe moje zamówienie zrealizowane na najwyższym poziomie wraz z dostawą pod wskazany adres
    Opublikowano na Google Google
    Mateusz B profile picture
    Mateusz B
    Google star 1Google star 2Google star 3Google star 4Google star 5Trustindex sprawdza, czy pierwotnym źródłem recenzji jest Google.
    Współpraca przebiegła wzorowo. Terminowość i jakość na wysokim poziomie! Polecam
    Opublikowano na Google Google
    Sylwia C profile picture
    Sylwia C
    Google star 1Google star 2Google star 3Google star 4Google star 5Trustindex sprawdza, czy pierwotnym źródłem recenzji jest Google.
    Fachowa i miła obsługa całego zamówienia. Bardzo szybka wycena i realizacja całego zamówienia łącznie z dostawą. Super. Dziękuję
    Opublikowano na Google Google
    Filip profile picture
    Filip
    Google star 1Google star 2Google star 3Google star 4Google star 5Trustindex sprawdza, czy pierwotnym źródłem recenzji jest Google.
    Serdecznie polecam, jako inwestor małego kalibru, bo z małym domem 🙂 Bardzo dobry kontakt i szybka wycena, potem dogadywanie szczegółów technicznych. 4 tyg od podpisania umowy i zamówienia, na budowę trafiły płyty stropowe na pierwszy strop w naszym domu podpiwniczonym.
    Opublikowano na Google Google
    Wojciech D profile picture
    Wojciech D
    Google star 1Google star 2Google star 3Google star 4Google star 5Trustindex sprawdza, czy pierwotnym źródłem recenzji jest Google.
    Cały proces przebiegł bardzo sprawnie - szczególnie etap realizacji. Dostawy 4 samochodów były na czas, dźwigowy przed czasem. Wszystkie płyty (300m2 dwóch stropów) zostały zmontowane w 5 godzin. Brawo!
    Potwierdzono przez: Trustindex
    Zweryfikowana odznaka Trustindex to Uniwersalny Symbol Zaufania. Tylko najlepsze firmy mogą uzyskać zweryfikowaną odznakę z oceną powyżej 4.5, na podstawie opinii klientów z ostatnich 12 miesięcy. Przeczytaj więcej

    Zobacz na niektóre z naszych filmów opisujące nasze prefabrykaty




    Sprawdź naszą ofertę i wyślij zapytanie!

    Zadzwoń: 500 598 808 Wyślij zapytanie! przygotujemy darmową wycenę
    ;
